※「Orario」はウェッブアイ製品のマスター・ブランドです。以下「工程's Orario」を「工程's」と記載いたします。
本ツールを使用することで、手動で作業バー(工程線)を作成する手間を省き、自動で作業バーを分割することができます。
- 既存版(v1.0): 清水建設様およびJV構成員・協力会社様向けのカスタムインストーラーにあらかじめ組み込まれているため、すぐにご利用いただけます。
- アップデート版(v3.0): 指定日時での分割に加え、「分割後シンボルの選択」や「コンストレイント作成有無の選択」ができるアップデート版です。
<重要>
※アップデート版(v3.0)をご利用いただくには、別途インストーラーのダウンロードとインストールが必要です。用途に合わせてご活用ください。
※本ツールはサンプルツールとして無償で提供するもので、品質保証の対象外となります。
※本ツール実行前にファイルを上書き保存する等、バックアップを取ってからご使用ください。
1)既存版(v1.0):作業バーの分割

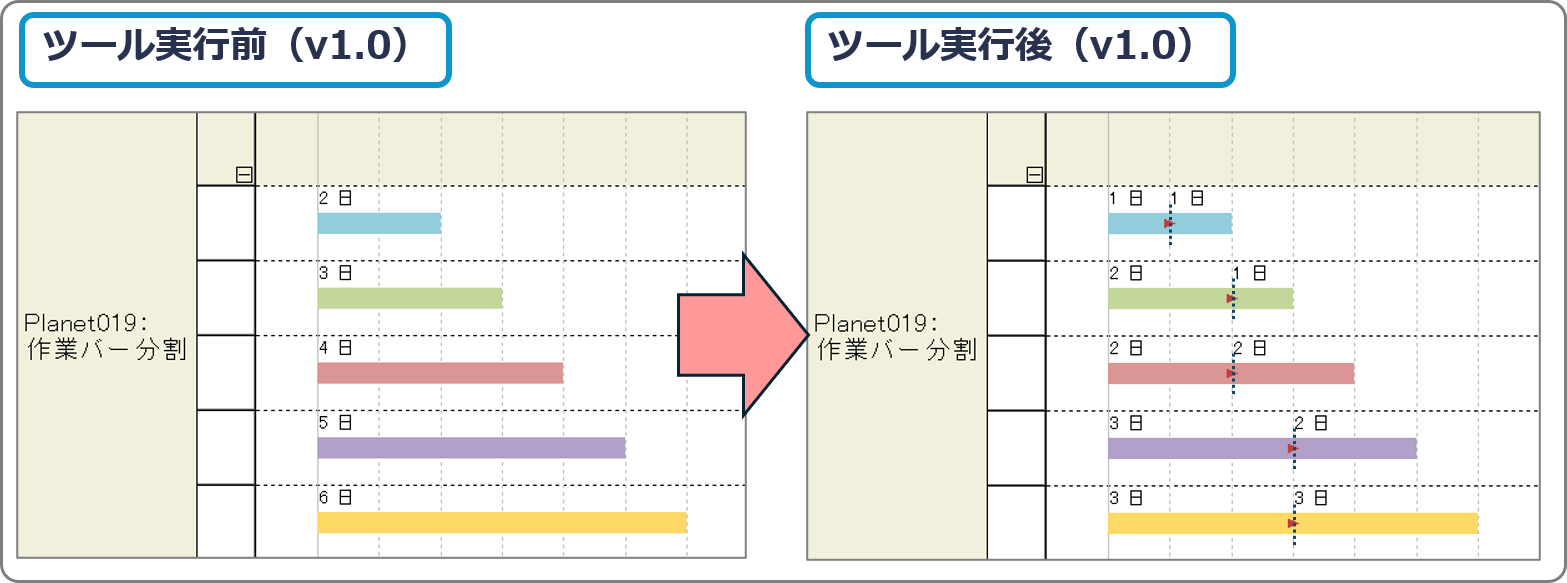

選択した作業バーを、「カレンダーの最小単位」に合わせて2つに分割することができます。
作業バーを2つに分け、それぞれを別の担当者に割り振ったり、期間を調整したりする場合などに便利です。
※均等に分割できない場合は、割り切れない分が先行の作業バーに設定されます。

【手順】

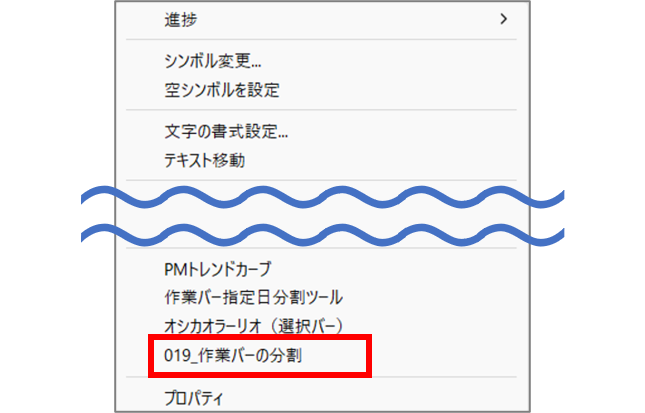

1.分割したい作業バーを右クリックし、[019_作業バーの分割] を選択します

2.ツールの実行が完了すると、選択した作業バーが自動的に二分割されます
※分割された作業バーは「FS(Finish-to-Start)」のコンストレイントで接続されます。
※二分割された作業バーには、「バーのプロパティ」で設定した属性情報がすべて引き継がれます。
2)アップデート版(v3.0):作業バー指定日分割ツール
アップデート版(v3.0)では、清水建設様からいただいたご要望も反映されています。
①指定日時での分割機能
分割する日時を指定して、作業バーを分割できます。
②分割後シンボルの選択機能

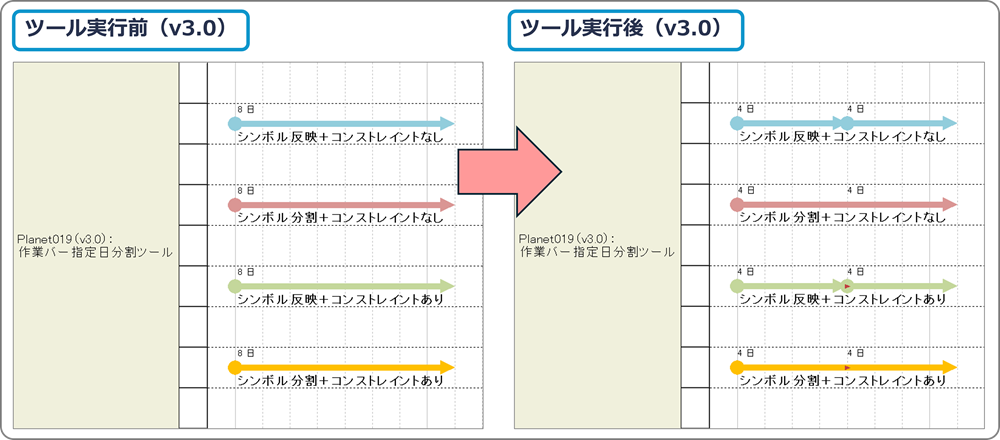

分割後の左右の作業バーシンボルについて、「従来通りの表示」または「元のシンボルを維持する」を選択できます!
③コンストレイント作成有無の選択機能
分割後の作業バーについて、コンストレイントの有無を選択できます!

■インストーラーのダウンロード
アップデート版(v3.0)をご利用いただくには、事前にインストーラーのダウンロードおよびインストールが必要です。
下記よりダウンロードしてご活用ください。
(ダウンロードした「Setup.msi」を実行するだけで簡単にインストールできます。)
清水建設社員ユーザー様:
https://www.webi.co.jp/shimz/tools/planet019/download.html
JV構成会社および協力会社様:
https://www.webi.co.jp/shimz/tools/planet019/download_jv.html
【手順】

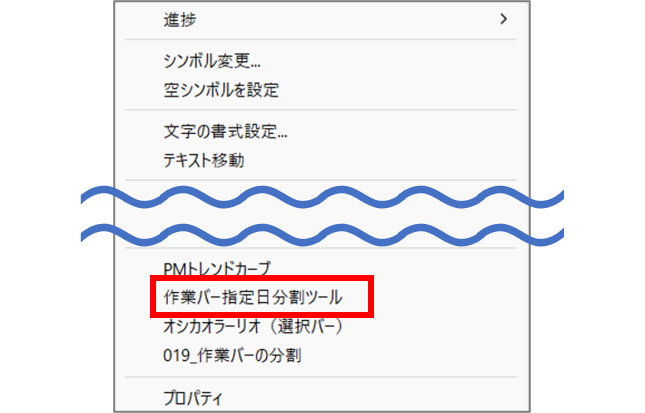

1.分割したい作業バーを右クリックし、[作業バー指定日分割ツール] を選択します

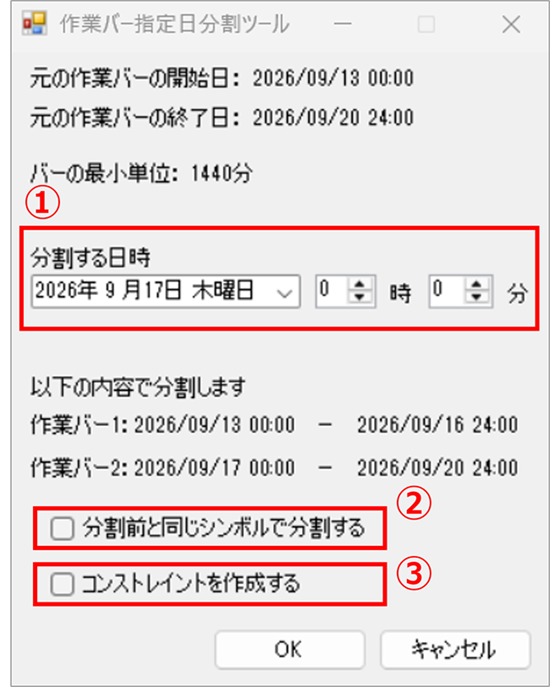

2.ツール画面が表示されたら、[分割する日時] やオプションを設定します

①分割する日時:作業バーを分割したい日時を指定します。
②分割前と同じシンボルで分割する:
■チェックを入れる

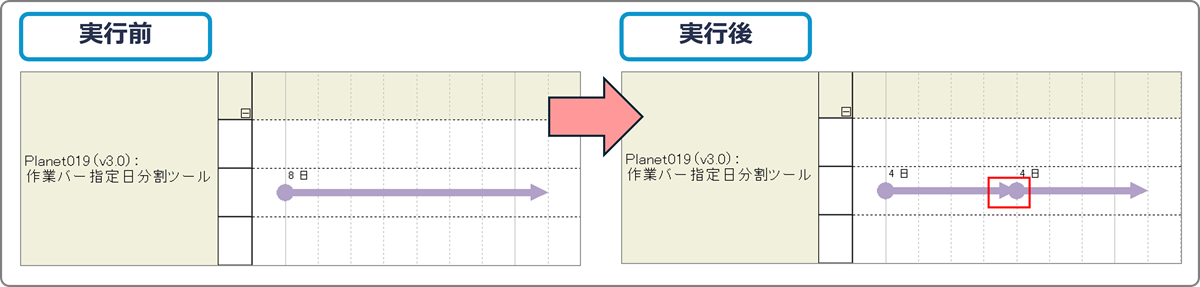

チェックを入れた場合は、分割後の作業バーが分割前と同じシンボルに設定されます。

■チェックを外す

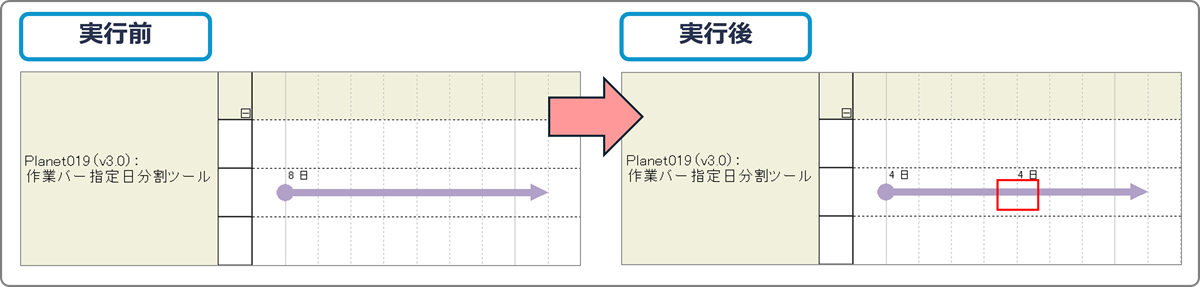

チェックを入れずにツールを実行した場合は、分割後の左側の作業バーの開始日と分割後の右側の作業バーの終了日にシンボルが設定されます。

③コンストレイントを作成する:
■チェックを入れる

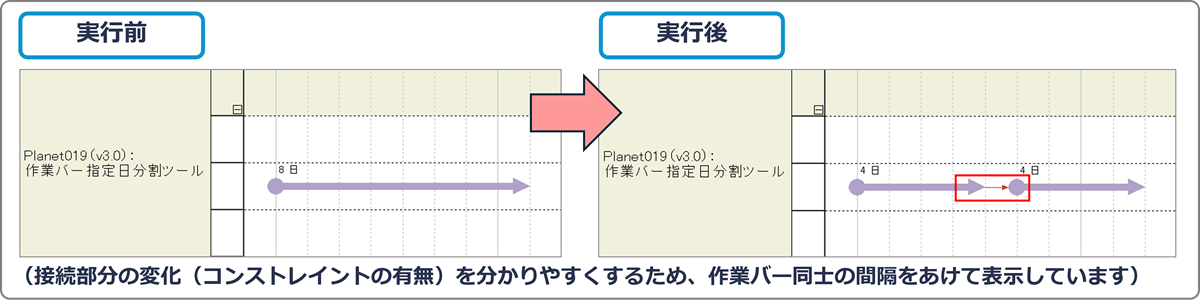

チェックを入れた場合は、分割後の作業バー同士が「FS(Finish-to-Start)」のコンストレイントで接続されます。

※分割された作業バーは、「FS(Finish-to-Start)」のコンストレイントで接続されます。
■チェックを外す
チェックを入れずにツールを実行した場合は、分割後の作業バー同士にコンストレイントが接続されません。

3.「OK」をクリックします
4.ツールの実行が完了すると、選択した作業バーが自動的に分割されます
是非ご活用ください!
