【工程's】カレンダーの追加(休日パターン)

変更日 水, 15 5月 で 3:10 午後

※「Orario」はウェッブアイ製品のマスター・ブランドです。「工程's Orario」を「工程's」と記載いたします。


工程'sでは、カレンダーを追加することで、作業ごとに休日パターンを設定することができます。



<動画はこちら>







<メモ>

※以下の画像は、事前に土日休みの休日パターンでカレンダーを作成しています。

(※休日パターンをカレンダー設定する方法につきましては、【工程's】カレンダー(休日)の設定をご覧ください。)

※土日休みのカレンダーが適用されているため、休日に工程線がかかる場合、工程線が土日を避けて点線で表示されています。






※今回は、「型枠工事」グループに属する作業が「日曜のみ休み」の場合の設定手順を説明します。



【手順】


1.カレンダーを追加作成します。[編集]メニューから「カレンダー編集」を選択します。


グラフ
自動的に生成された説明




2.開いた「カレンダー」編集画面左上の[カレンダー]メニューから「新規作成」をクリックします。


テーブル
中程度の精度で自動的に生成された説明




3.何も設定されていないカレンダーが表示されます。「名称」欄に「日曜休み」と入力し、「日」の曜日ボタンをクリックし、日曜を休みに設定します。





4.休日の設定後、[カレンダー]メニューから「番号を付けて保存」を選択します。名称を入力していない場合は、入力し「OK」をクリックし、カレンダー画面を閉じます。





5.作成した「日曜休み」のカレンダーを、「型枠工事」グループの工程線に当てはめます。「型枠工事」グループを右クリックし、「バーの選択」>「すべてのバー」を選択します。

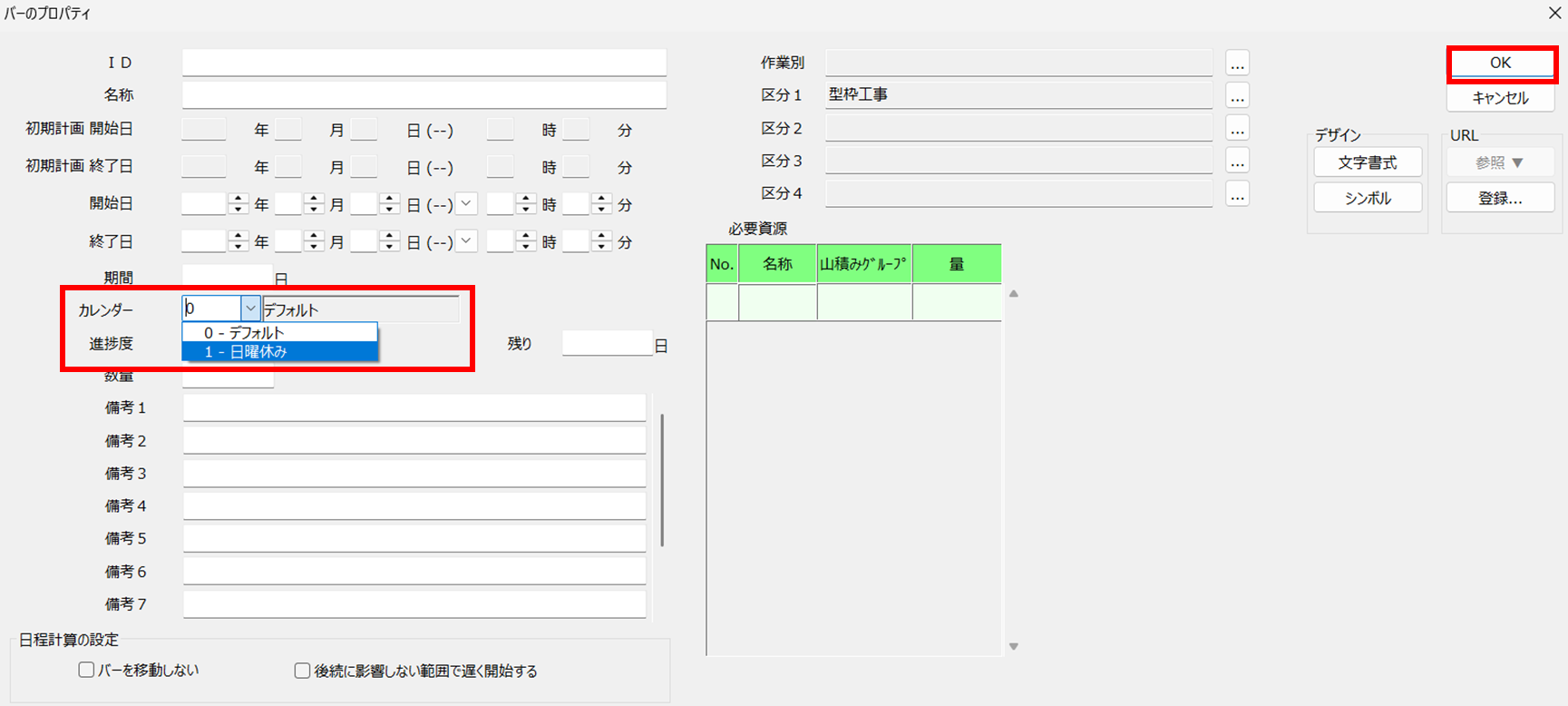

6.「型枠工事」グループのすべての工程線が選択されていることを確認し、右クリックから「プロパティ」を選択し、プロパティ画面左側の[カレンダー]のプルダウンから作成した「日曜休み」を選択します。





7. 「OK」をクリックし、バーのプロパティ画面を閉じると、土日を避けていた工程線が土曜日も稼働するようになり、日曜休みが適用されています。


グラフ, ウォーターフォール図
自動的に生成された説明







是非ご活用ください!
