※「Orario」はウェッブアイ製品のマスター・ブランドです。以下「工程's Orario」を「工程's」と記載いたします。
工程'sでは、別々の計画(工程'sファイル)を統合し、1つの新規計画ファイルを作成して編集することができます。
他の計画とのスケジュール調整を行う場合に便利です。
【イメージ】
【準備】
複数の工程表を統合するにはマスターファイルとプロジェクトファイルが必要になります。
マスターファイル:工程表の基本情報を指定する工程'sファイルです。
マスターファイルからは、編集期間やカレンダーなどの基本情報を取り込みます。
統合する工程表の中から、どれか一つをマスターファイルとすることも可能です。
プロジェクトファイル:統合の対象となる工程'sファイルです。
※あらかじめ統合の対象となるすべてのプロジェクトファイルとマスターファイル間で、編集期間やカレンダーの設定を統一しておくことを推奨します。
「カレンダーインポートツール」を使用することで、カレンダーデータをインポートすることができます。
<関連ページ>
【手順】
1.メニューバー「ファイル」から「複数プロジェクトの取込み ウィザード 」を選択します。
2. 「複数プロジェクトの取込み ウィザード-ファイルの用意」画面で「次へ」をクリックします。

3. 「マスターファイル」>「ファイル選択」ボタンから、用意したマスターファイルを選択します。
※「マイルストーンを取り込む」にチェックを入れることで、マイルストーンの情報を取り込むことができます。

4. 「プロジェクトファイルリスト(取込み順)」>「リストへ追加」から、 統合する工程'sファイルを追加し、「完了」をクリックすると、選択した工程'sファイルが統合されます。
※マスターファイルで選択したファイルを、プロジェクトファイルとして取り込むことも可能です。

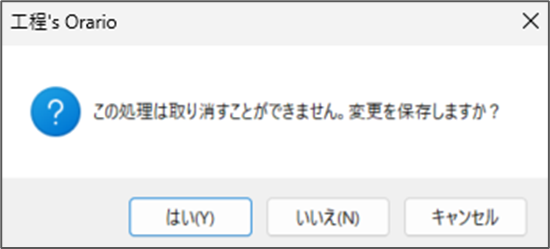

※編集中の工程'sファイルで複数プロジェクトの統合を実行すると、「この処理は取り消すことができません。変更を保存しますか?」とメッセージが表示されます。
「はい」をクリックすると編集中の内容が保存され、「いいえ」をクリックすると保存されずに複数プロジェクトが統合されます。
